Das Jahr 2026 wird für Ostfriesland ein Jahr, das es in sich hat. Es wird viel Geld in die Hand genommen – rund 170 Millionen Euro will das Land Niedersachsen investieren, um unsere Straßen und Brücken wieder fit zu machen. Verkehrsminister Grant Hendrik Tonne spricht von einer riesigen Offensive. Das ist gut für die Zukunft, aber für das Hier und Jetzt bedeutet es vor allem eins: Geduld.
2026 sollte eigentlich das große Baustellenjahr werden. Das Land Niedersachsen hat ein umfangreiches Bauprogramm angekündigt: rund 170 Millionen Euro für Straßen, Brücken und Radwege, etwa 200 Kilometer Fahrbahnerneuerung und mehrere große Brückenprojekte. Verkehrsminister Grant Hendrik Tonne spricht von einer Infrastruktur-Offensive gegen den Sanierungsstau. Für Ostfriesland selbst nennt die Landesbehörde mehr als 20 Bauprojekte mit einem Investitionsvolumen von etwa 11 Millionen Euro.
Das klingt nach sehr viel Bewegung. Im Alltag sieht man davon Anfang Mai aber noch erstaunlich wenig.
>> Bundes- und Landesstraßen in Ostfriesland: Diese Bauprojekte stehen auf der Agenda für 2026
Viele der großen Maßnahmen stehen bislang vor allem auf der Agenda. Sie sind angekündigt, eingeplant oder vorbereitet, aber noch nicht überall als konkrete Baustelle sichtbar. Das ist wichtig für die Einordnung: Nicht jede angekündigte Sanierung bedeutet automatisch, dass morgen die Straße dicht ist. Gleichzeitig heißt „noch nicht gestartet“ aber auch nicht, dass nichts mehr passiert. Gerade bei Straßenbaumaßnahmen kann sich vieles nach Ausschreibung, Verkehrsführung, Abstimmung mit Kommunen oder anderen Baustellen richten.
Für Fahrgäste und Pendler ist genau das die unangenehme Zwischenphase: Man weiß, dass etwas kommt. Aber man weiß oft noch nicht genau wann, wie lange und mit welchen Folgen für Bus, Auto oder Rad.
Aurich: Die Kirchdorfer Straße läuft – und verändert die Planung rund um die L1

Die wichtigste reale Baustelle im Raum Aurich ist derzeit die Kirchdorfer Straße. Dort wird seit September 2025 gearbeitet. Betroffen ist der Abschnitt zwischen der Brücke des Ems-Jade-Kanals und dem Bereich Fischteichweg / Julianenburger Straße. Die Stadt Aurich meldete am 8. Mai 2026 einen Fortschritt: Ein Teil des Kreuzungsbereichs Kirchdorfer Straße / Kreuzstraße kann wieder befahren werden. Gleichzeitig bleibt der Abschnitt zwischen Ems-Jade-Kanal und Kreuzstraße weiter gesperrt. Diese Regelung soll etwa vier Wochen gelten; danach wandert die Baustelle weiter in Richtung Kreuzstraße bis Sedanstraße.
Für Busfahrgäste ist diese Baustelle längst spürbar. Der VEJ weist für die Sperrung der Kirchdorfer Straße unter anderem auf Änderungen bei der Linie 452 hin: Die Haltestelle „Aurich Julianenburger Straße“ entfällt, Ersatz ist Aurich ZOB. Auch die Haltestelle „Kirchdorf Kreuzstraße“ ist betroffen. Im Schülerverkehr der Linie 483 gibt es ebenfalls Anpassungen.
Das Entscheidende ist aber: Diese Baustelle wirkt nicht nur für sich allein. Sie blockiert eine wichtige Achse im Süden Aurichs. Alles, was sonst über Kirchdorf und die Kirchdorfer Straße laufen würde, muss sich andere Wege suchen.
Und genau deshalb ist die L1 so brisant.

Ursprünglich standen für 2026 auch Arbeiten an der L1 auf der Liste: die Ortsdurchfahrt Aurich am Knotenpunkt Oldersumer Straße / Julianenburger Straße sowie die Sanierung zwischen Westerende und Haxtum. Beide Maßnahmen sind im Bauprogramm der Landesbehörde für Ostfriesland aufgeführt.
Inzwischen gibt es aber einen wichtigen aktuellen Hinweis der Stadt Aurich: Die Sanierung der L1 soll verschoben werden, um den Verkehr in und um Aurich nicht zusätzlich zu überlasten. Laut Stadt sieht die aktuelle Planung vor, den gemeinsamen Geh- und Radweg sowie die Fahrbahn entlang der L1 erst nach Fertigstellung der Landkreis-Projekte zu erneuern. Betroffen wäre der Bereich zwischen der Mühle in Haxtum und der Kreuzung Julianenburger Straße.
Das ist aus Pendler- und Busfahrgastsicht eine gute Nachricht. Denn eine gleichzeitige Sperrung oder starke Einschränkung von Kirchdorfer Straße und L1 wäre für Aurich sehr schwierig geworden. Aurich hat keinen Bahnhof, viele Wege laufen über die Straße, und der Busverkehr braucht verlässliche Korridore zum ZOB.
Trotzdem bleibt die Lage angespannt. Die Kirchdorfer Straße ist noch lange nicht wieder normal nutzbar. Und die L1 ist damit nicht vom Tisch, sondern nur später dran.
B210: Das große Projekt, das viele im Blick behalten sollten

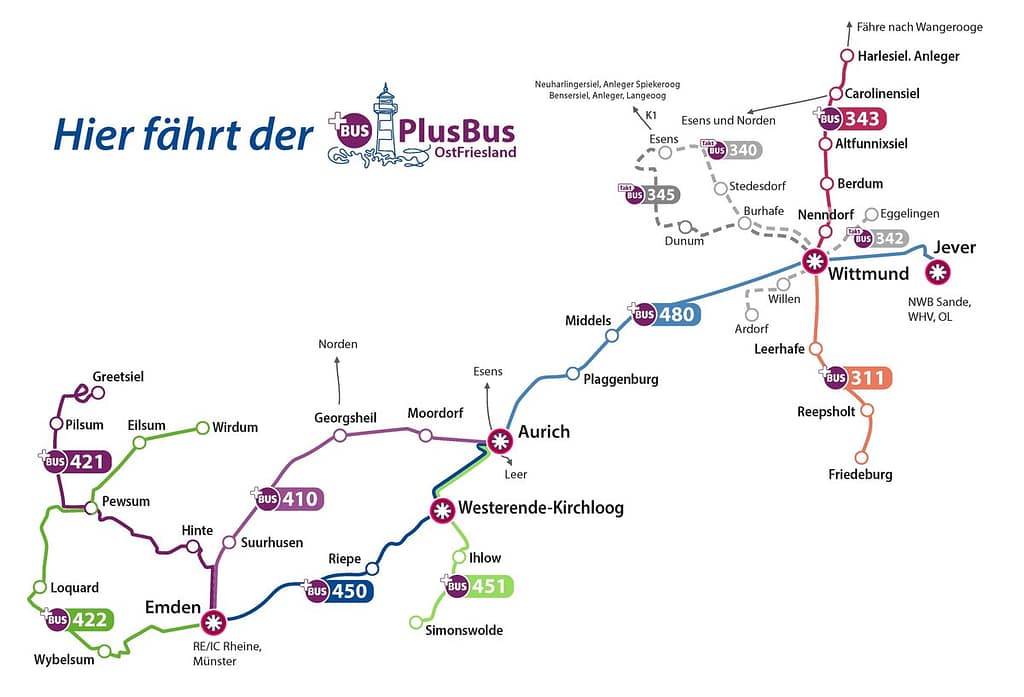

Die B210 ist eine der wichtigsten Ost-West-Verbindungen Ostfrieslands. Sie verbindet Emden, Hinte, Georgsheil, Aurich, Wittmund und weiter Richtung Jever/Wilhelmshaven. Wenn auf dieser Strecke gebaut wird, merken das nicht nur Autofahrer. Auch Buslinien, Schülerverkehre und Bahnanschlüsse können betroffen sein.
Für 2026 stehen gleich mehrere B210-Maßnahmen auf der Liste der Landesbehörde. Genannt werden unter anderem die Sanierung zwischen Loppersum und Georgsheil, Arbeiten zwischen Heglitzer Straße und Updorf, zwischen Wittmund und Asel, ein Radwegprojekt in Harsweg sowie eine Fahrbahnsanierung zwischen Schortens und Wilhelmshaven.

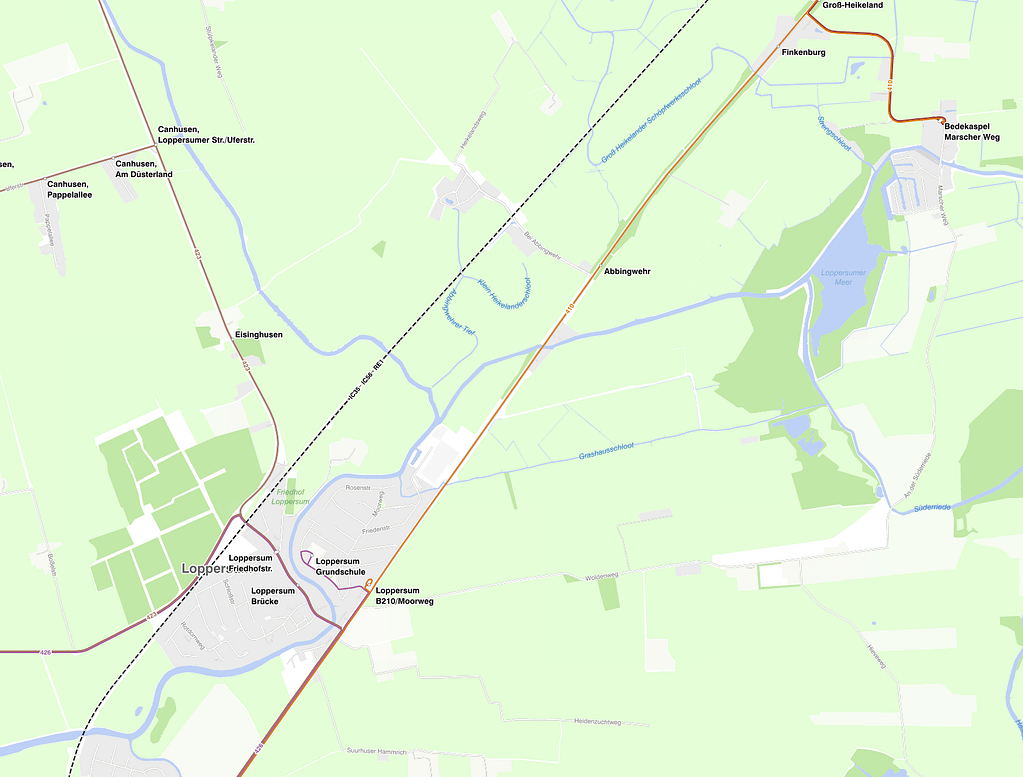

Besonders wichtig ist der Abschnitt Loppersum–Georgsheil. Wenn dieser Bereich voll gesperrt wird, betrifft das die Linie 410 besonders stark. Diese Linie ist für viele Fahrgäste die schnelle Verbindung zwischen Emden, Georgsheil und Aurich. Muss sie weiträumig ausweichen, kostet das Zeit.
Für normale Fahrgäste heißt das ganz praktisch: Wer auf knappe Anschlüsse angewiesen ist, sollte bei einer solchen Sperrung nicht erst am Morgen der Fahrt nach Informationen suchen. Gerade der Anschluss zum Zug in Emden, Umstiege in Georgsheil oder Verbindungen weiter Richtung Norden und Aurich könnten dann empfindlicher werden.
Noch ist entscheidend: Es braucht rechtzeitig klare Baustellenfahrpläne. Nicht nur allgemeine Hinweise wie „es kann zu Verspätungen kommen“, sondern konkrete Aussagen: Wo fährt der Bus lang? Welche Haltestellen entfallen? Welche Anschlüsse werden gehalten? Wo sollte man früher losfahren?
Denn eine Baustelle auf der B210 ist keine kleine Nebenstraße. Sie verändert ganze Reiseketten.
Nicht alles kommt gleichzeitig – aber vieles hängt zusammen

Ein Punkt geht in der öffentlichen Wahrnehmung leicht unter: Nicht jede Maßnahme startet gleichzeitig. Manche Projekte werden bewusst nacheinander geplant, weil sie sich sonst gegenseitig blockieren würden.
Das ist auch sinnvoll. Wenn mehrere Hauptachsen gleichzeitig gesperrt sind, entstehen nicht nur längere Wege. Es entstehen Situationen, in denen auch die Umleitungsstrecken überlastet sind. Für den Busverkehr ist das besonders schwierig, weil ein Bus nicht einfach beliebig durch kleine Wohnstraßen oder enge Nebenwege fahren kann.
Trotzdem bleibt das Problem: Auch nacheinander gebaute Projekte können sich im Alltag überlappen. Eine Baustelle läuft länger als geplant. Eine andere startet früher. Ein Winter verzögert den Ablauf. Eine Leitung liegt anders als erwartet. Genau dadurch entsteht oft das Chaos, das Fahrgäste später als „plötzlich“ erleben. Dabei ist es selten plötzlich. Es ist meistens die Summe aus vielen kleinen Verschiebungen.
Der Süden: Hesel, Fehngebiet und Verbindungen Richtung Leer

Auch südlich von Aurich und im Raum Großefehn/Hesel stehen Projekte auf der Liste. Dazu gehören die B72 mit dem Radweg zwischen Mittegroßefehn und Holtrop, die B436 zwischen Strackholt und Voßbarg sowie die L24 zwischen Hesel und Jheringsfehn. Auch der Umbau des Kreisverkehrs in Rhauderfehn an der B438 ist angekündigt.
Für Fahrgäste im Alltag bedeutet das: Die Linie Aurich–Leer und viele Schulverkehre können empfindlicher werden, sobald Arbeiten an Knotenpunkten oder Hauptachsen beginnen. Gerade Hesel ist ein Bereich, in dem viele Wege zusammenlaufen. Wenn dort gebaut wird, merkt man das nicht nur direkt vor Ort, sondern auch auf längeren Verbindungen.
Noch wichtiger als die Frage „Wo wird gebaut?“ ist deshalb die Frage: Wird der Busverkehr frühzeitig mitgedacht?
Eine Baustelle ist für Autofahrer schon nervig genug. Für Busfahrgäste wird sie aber besonders problematisch, wenn Haltestellen kurzfristig entfallen, Anschlüsse nicht mehr passen oder Umleitungen erst spät erklärt werden.
Friesland und Ammerland: Klinik, Bahnhof und knappe Anschlüsse

Im Osten des Verbundgebiets stehen ebenfalls Maßnahmen auf der Liste. Besonders auffällig ist die L815 zwischen Sande und Schortens. Dort sollen Fahrbahn und Radweg saniert werden. Außerdem ist der Radweg zwischen Zetel und Driefel genannt.
Das betrifft nicht nur den Autoverkehr. Sande und Schortens sind wichtige Punkte für Bahnanschlüsse, Klinikverkehr und Pendler. Wer zum Bahnhof Sande oder Richtung Nordwest-Krankenhaus Sanderbusch unterwegs ist, wird bei Umleitungen schnell merken, dass fünf Minuten im Fahrplan sehr viel sein können.
Gerade bei Bahnanschlüssen gilt: Wenn der Bus normalerweise knapp passend ankommt, reicht eine kleine Baustellenverzögerung, und der Zug ist weg.
Auch hier wäre aus Fahrgastsicht wichtig, dass rechtzeitig klar ist, ob Haltestellen verlegt werden, ob Linien länger brauchen und ob Übergänge zum Zug realistisch bleiben.
Brücken und Wasserwege: Wenn kleine Punkte große Umwege auslösen

In Ostfriesland sind Brücken nicht einfach Bauwerke. Sie sind oft die einzige direkte Verbindung über Tiefs, Kanäle oder Wasserläufe. Wenn eine Brücke saniert wird, entsteht schnell ein großer Umweg.
Ein Beispiel aus dem Bauprogramm ist die L2 mit der Brücke über das Terborger Sieltief.
Solche Maßnahmen wirken auf der Karte manchmal klein. Im Alltag können sie aber erhebliche Folgen haben, weil Buslinien nicht überall wenden oder ausweichen können. Was für ein Auto noch ein machbarer Umweg ist, kann für einen Linienbus bedeuten: Haltestellen entfallen, Fahrzeiten verlängern sich, Schulfahrten müssen neu sortiert werden.
Gerade in ländlichen Räumen ist das ein großes Thema. Wenn eine Haltestelle nicht bedient werden kann, ist die nächste nicht immer direkt um die Ecke.
Warum der aktuelle Stand für Fahrgäste unbefriedigend ist

Das Problem im Mai ist nicht nur, dass viele Baustellen noch nicht begonnen haben. Das eigentliche Problem ist die Unsicherheit.
Die große Liste ist bekannt. Viele Projekte sind angekündigt. Aber für normale Menschen ist daraus noch nicht immer erkennbar:
- Wann startet welche Baustelle genau?
- Welche Straße wird voll gesperrt?
- Welche Linie fährt anders?
- Welche Haltestellen fallen aus?
- Gibt es Baustellenfahrpläne?
- Welche Anschlüsse bleiben verlässlich?
- Welche Wege sollte man meiden?
Für Autofahrer ist das lästig. Für Busfahrgäste ist es oft entscheidend.
Denn wer auf den Bus angewiesen ist, kann nicht einfach spontan eine andere Route wählen. Man braucht vorher klare Informationen. Besonders Schülerinnen und Schüler, Pendler, ältere Menschen und Menschen ohne Auto sind auf verlässliche Kommunikation angewiesen.
Genau hier wird 2026 zeigen, wie gut Baustellenmanagement und Nahverkehr wirklich zusammengedacht werden.
Fazit: 2026 wird nicht nur ein Baustellenjahr, sondern ein Kommunikationstest
Die Investitionen sind wichtig. Viele Straßen, Radwege und Brücken brauchen diese Sanierungen. Niemandem ist geholfen, wenn marode Infrastruktur immer weiter geschoben wird. Dass Niedersachsen mehr Geld in die Hand nimmt, ist grundsätzlich richtig.
Aber für die Menschen vor Ort zählt nicht nur, dass gebaut wird. Sie müssen auch wissen, wie sie trotzdem zur Arbeit, zur Schule, zum Arzt, zum Bahnhof oder nach Hause kommen.
Stand Anfang Mai ist klar: Ein Teil der großen Bauoffensive ist angekündigt, aber noch nicht überall im Alltag angekommen. Die Kirchdorfer Straße in Aurich zeigt bereits, wie stark eine einzelne Baustelle den Verkehr verändert. Gleichzeitig zeigt die Verschiebung der L1-Sanierung, dass die Verantwortlichen offenbar versuchen, nicht alle Belastungen gleichzeitig auf Aurich zu legen.
Das ist vernünftig. Aber es löst nicht alle Probleme.
Für die kommenden Monate wird entscheidend sein, dass jede größere Maßnahme frühzeitig erklärt wird: einfach, verständlich und mit Blick auf den Alltag der Fahrgäste.
Denn Baustellen sind nicht nur Asphalt, Bagger und Absperrbaken.
Baustellen bedeuten für viele Menschen: früher los, länger warten, Anschluss verpasst, anderer Schulweg, anderer Arbeitsweg, mehr Unsicherheit.
Genau deshalb braucht es 2026 nicht nur neue Straßen.
